土工膜人工湖鋪設如何做到洞見癥結

發布時間:2020-06-18 新聞來源:山東德旭達土工材料有限公司 瀏覽次數:
人工湖防滲工程施工工序如下:測量放樣→土方開挖(回填)→基面平整、壓實→土工膜鋪設(焊接)→鐵絲石籠下錨固→覆蓋層填筑。施工主要工序是控制土工膜鋪設(焊接)及錨固等環節。
土工膜鋪設基本方法。土工膜鋪設按一萬平方米為一個單元,其長幅方向與河道方向平行鋪設。根據挖掘機工作幅度確定,人工湖右岸為條帶式三聯法鋪設,即連續焊接三幅,抻平后保護層料,左岸為大面積鋪設。這樣能夠因此制宜,充分利用現有設備,提高效率的同時降低生產成本。

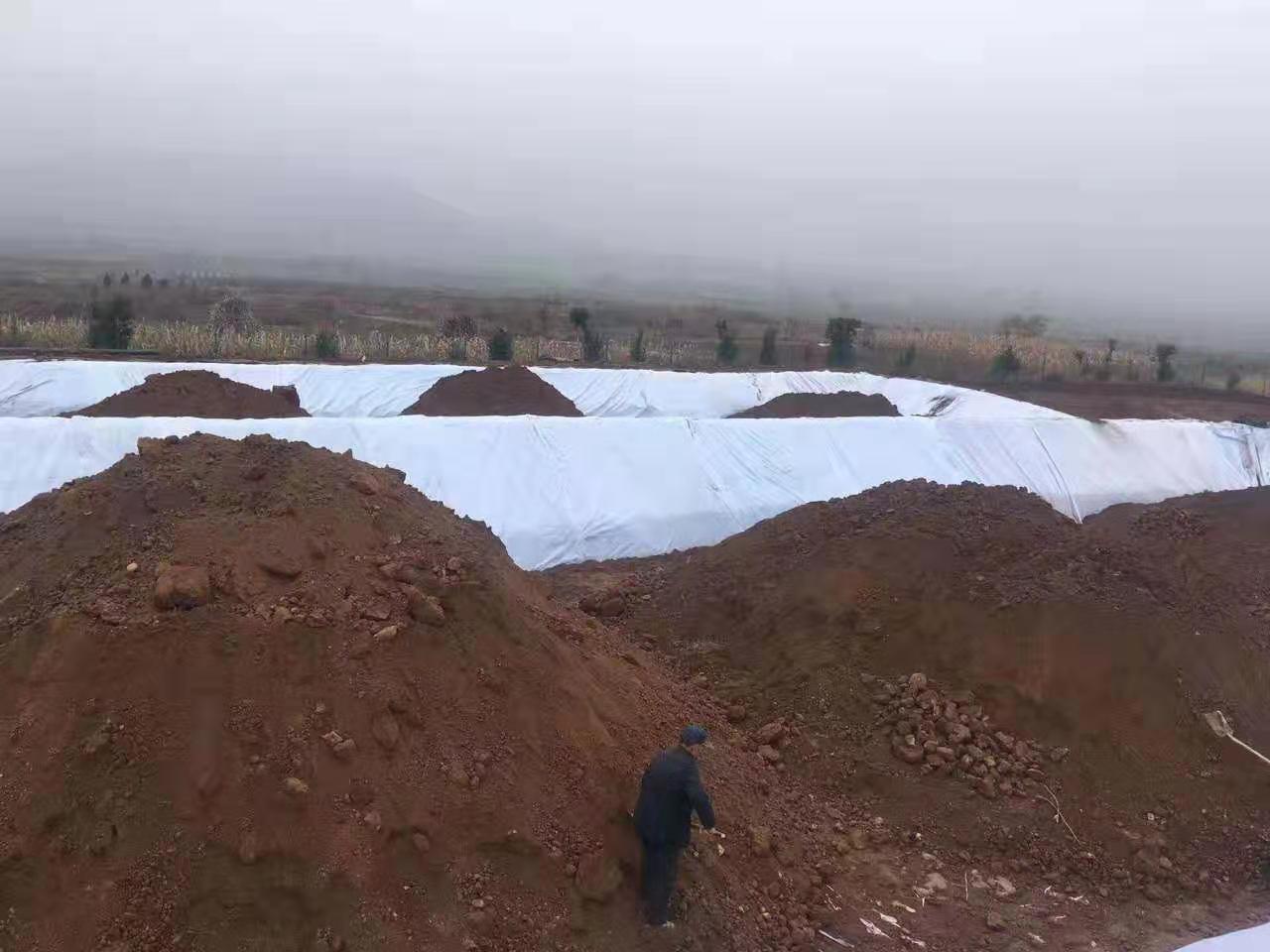

土工膜鋪設采用人工滾放的辦法,鋪完一卷后人工抻平,鋪設時不應過緊,留有余量,并從一邊折起50cm,第二卷隨后搭接上,以利于焊機行走。鋪膜過程中要做到膜下無水,上面不允許車輛直接行走。為防止大風吹損在鋪設期間土工膜四周均采用砂袋壓住,直到覆蓋層施工完為止,施工人員一律要求穿軟底膠鞋工作,防止破壞土工膜。
不連續鋪膜的施工方法。在施工中由于填筑上料,施工導流交叉作業干擾和施工條件等影響,會導致土工膜鋪設不能連續進行,而鋪設完的土工膜為防止破損和丟失又必須及時覆蓋。為解決這一矛盾,將不能連續作業部位的土工膜向內部卷起1~1. 5m,再用細砂料覆蓋0. 5m以上,并在其上插上標志。待此部位能夠銜接施工時,人工將覆蓋層清除,清理整平拼接。
土工膜拼接方式采用焊機對土工膜接縫焊接。施焊前,先將土工膜接縫的搭接面擦拭干凈,不能有灰塵、油污和水滴;焊機預熱5分鐘左右開始焊接,將焊機插入上下兩片膜之間,向后退方向施焊,同時用壓輥重壓已焊部位,焊接速度為0.8~1.0m /min。兩幅土工膜的搭接寬度為5cm左右,放置成左上右下。
對完成焊接的土工膜,嚴格進行質量控制是檢驗防滲效果的關鍵。組織有關技術人員進行焊縫檢查驗收,合格即可進行下一工序施工,否則,用彩筆標出漏焊點,及時補焊,直到滿足設計、施工要求。
土工膜人工湖鋪設如何做到洞見癥結
新聞資訊

咨詢熱線15166998799

主站蜘蛛池模板: 久久99精品这里精品6 无码一区二区免费波多野播放搜索 亚洲欧洲日产国码无码网站 亚韩无码一区二区在线视频 在线视频免费无码专区 亚洲日韩在线观看免费视频 久久久国产成人一区二区 精品人妻少妇人成在线 成人禁片免费播放35分钟 国产蝌蚪视频在线观看 歪歪爽蜜臀av久久精品人人 久艾草久久综合精品无码 欧美亚洲亚洲日韩在线影院 人妻少妇伦在线无码 亚洲精品一卡2卡3卡4卡乱码 中文精品一区二区三区四区 亚洲乱码卡一卡二卡新区中国 国产美女遭强被高潮网站 色哟哟最新在线观看入口 久久精品国产字幕高潮 国产亚洲精品aaaa片在线播放 国产韩国精品一区二区三区久久 久久久久青草线焦综合 无码av最新清无码专区吞精 亚洲欧美中文日韩v在线97 国产日韩在线亚洲色视频 欧美激情肉欲高潮视频 亚洲综合色区中文字幕 亚洲成本人无码薄码区 曰欧一片内射vα在线影院 日韩人妻熟女中文字幕aⅴ春菜| 久久夜色撩人精品国产小说| 亚洲腹肌男啪啪网站男同| 免费无码黄十八禁网站在线观看| 少妇高潮无套内谢麻豆传| 国产精品亚洲片在线| 四库影院永久国产精品| 人人人爽人人爽人人av| 无码国产精品一区二区vr | 国产精品久久久久蜜芽| 在线岛国片免费观看无码|
